长周末打算diy 防水并放agg pipe,多方取经后总结如下:

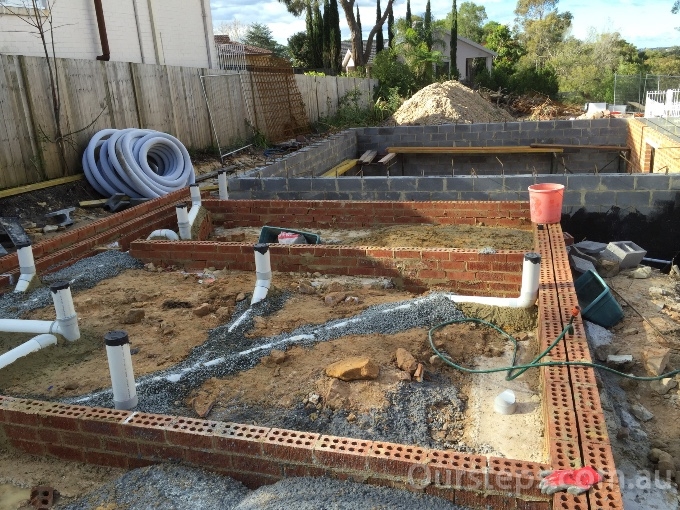

做防水,先清干净下面的泥沙,去积水,地下室墙体在土层下则外墙部分先涂防水漆,然后铺5厘米gravel,放agg pipe(最好有sock包住的那种,100米长100mm直径一捆300多),再上多一些gravel,盖上geotextile fabric ,同时外墙面放防水塑料(corflute),然后回填

本帖最后由 konichiwa 于 2016-6-15 18:16 编辑

防水:防水漆大概有两种,一种需要prime(刷底漆),一种不需要。为了省事我就买了不需要prime的,bituman brushable ormonoid, 20L大概180一桶。每桶可以刷20sqm。

买了刷子,滚筒,结构发现还是徒手戴着手套抹防水漆最容易干活,因为这防水漆实在太粘稠了。为了保证质量,可以刷20平米的防水漆,我只刷了10平米。

搞到一身漆,都不知道怎么回家见老婆了!

凹字形,凹口朝外,如图。

灌浆当天早上,工人来封口封上。得钉紧紧,水泥灌下开压力很大的



水管工来做水管,7点开始做,10点结束,10:30 fair trading inspection 通过,all done ! All good !

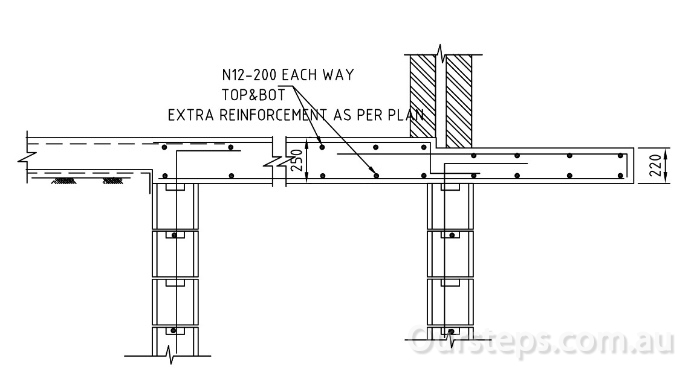

如何读懂工程图?其实也只需要小学看图说话水平:这个图,告诉你水泥板要250厚度,墙外的户外地面只要220。钢筋用12毫米,间距200,each way就是说纵横都要。top and bottom ,底筋面筋都要。


没偷懒,这十天里,砖工来补被excavator撞歪的砖,同时补几个地下室block。excavator来了半天把旁边旧的过道水泥敲掉,一旦房子起来,机器进不来,手动敲水泥麻烦了。我的经验教训就是能够早做的,绝对不要拖延,否则耗时耗力耗钱。

我自己又陆陆续续抹了部分防水漆。

电工来看过工地给了施工建议,电工收费按小时,65per hour,绝对业界良心价。到时候电工施工楼主我做小工这种参与度让我觉得很爽!

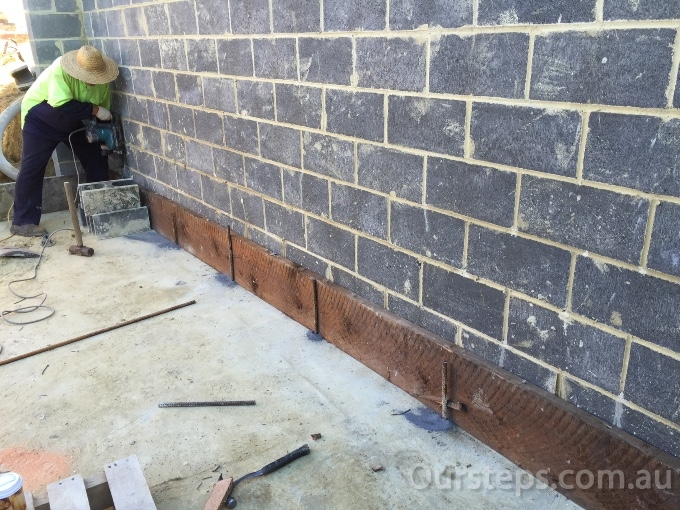

师傅打磨车库slab中


过去的一个月,工地只开工半个月,其它时间都在淋浴。

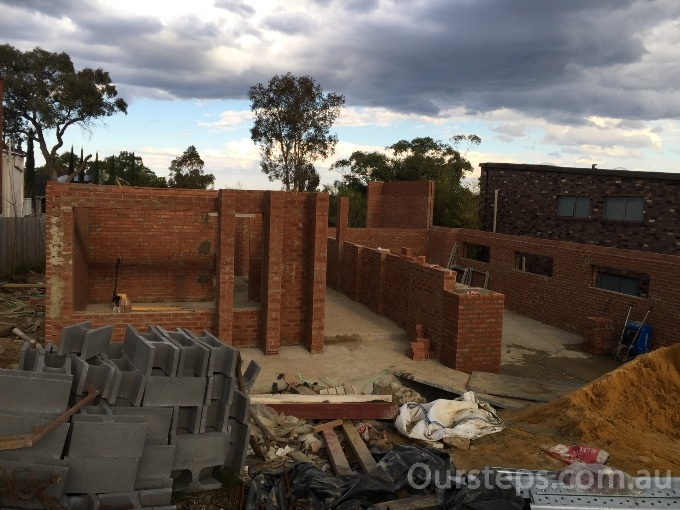

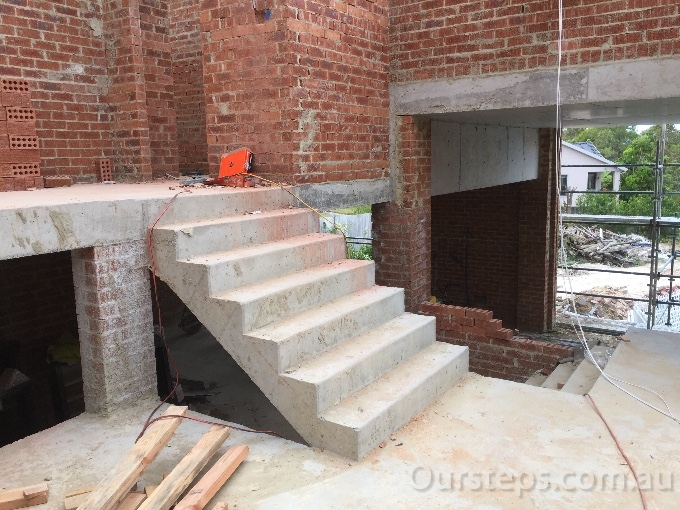

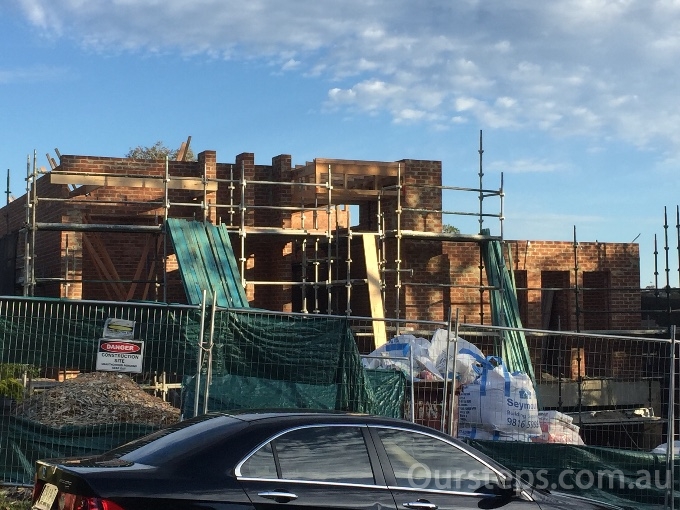

不过在半个月里,砌砖全部好了。总共46 pallet(每个pallet 400)差不多18000块砖头,5天搞定,5个砖工配搭2-3小工。目前正在钉二楼模板。

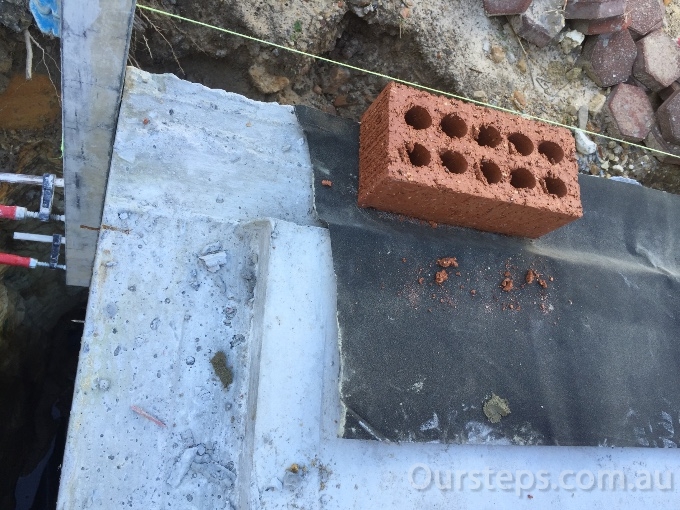

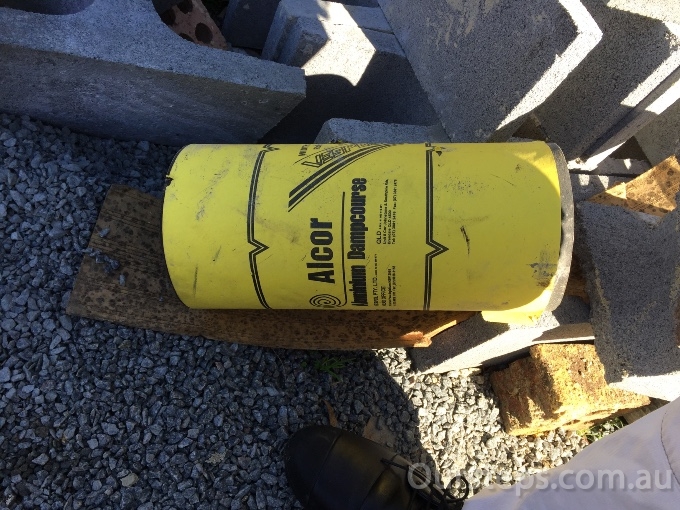

slab上的第一匹砖,还有窗框上沿,都必须放dampcourse防潮。可以用塑料的,也可以用铝的。价钱差可多了。自己房子嘛,哪个贵哪个好用哪个,所以用这种



由于错层结构复杂,交错层直接水泥slab和砖如何接,太费脑子了,和砌砖工在工地上实地考虑很久才定方案。

砖头砌好了之后,心情酥糊多了。


二层模板全部就绪,这周铺钢筋。铺钢筋之前,水工和空调要考虑。

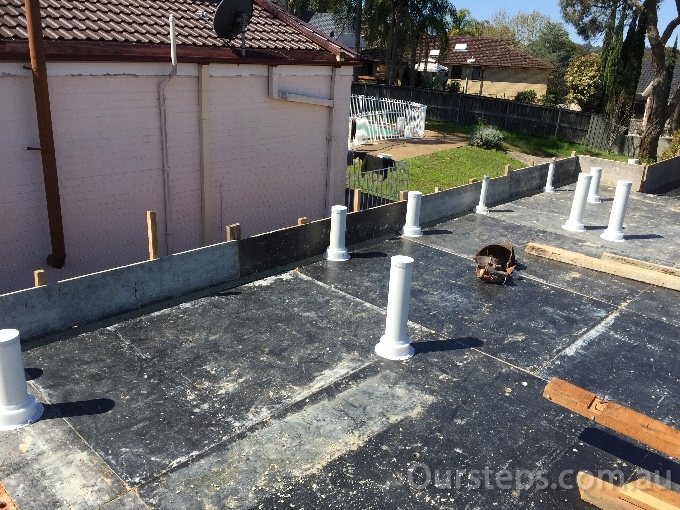

关于空调:如果ducted 中央管道空调,要用400/400的管道,那么要在水泥板预留口,否则将来据水泥板可不轻松。由于是flat roof,我无法用ducted,所以选择multihead系统,费用贵几千,但是好处是各个head可以独立调温,更节能。
水管比较简单,按照wet area的图纸把浴缸,淋浴,马桶,floorwaste,阳台排水floorwaste,一并用这样的塑料放好位置。

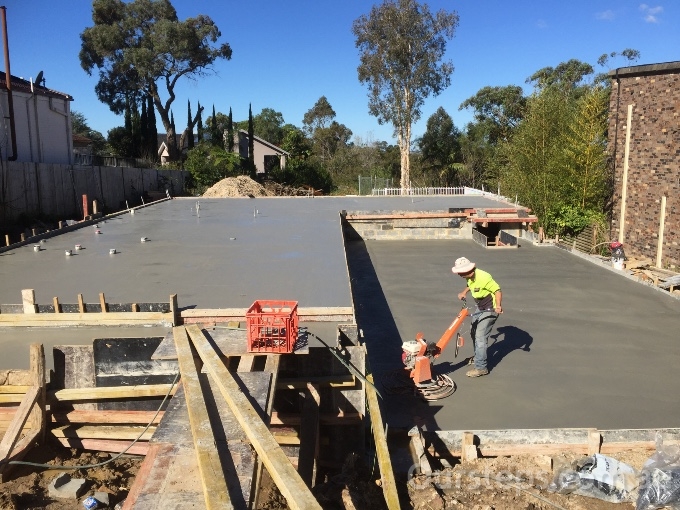

马上封顶,工期略有延误。

灰常忙,每天在工地和两三班工人打交道,上周一天要同时和砖工,屋顶木工,电工同期施工,昨天和黎巴嫩水工,电工,黎巴嫩render工同时打交道,今天四批人,木工,电工,水工,水泥把锯洞工,好热闹


错层slab是很有挑战性的,你看这个图,三个不同平面slab,同时浇灌肯定最好,可是技术上有挑战性,具体施工细节设计师和结构工程师是不管的,只有靠自己和水泥工,结国我和水泥工想出来的方法不谋而合,确保可以顺利的同时浇灌


来源:新足迹

作者:konichiwa
