我总结过,建一个房子,要注意的事情约有80件,打交道的人约有50个,如果都能知道个大概,就可以建房子了,闲暇来谈谈在澳洲建房子的事情吧!
假设,我们现在要在一块650平米的地上建两套两层的普通Townhouse,现在地块上有一旧房需要拆除。Planning Permit 已经拿到,Working Drawing 已经做好,各种准备材料已经齐全,正要准备申请Building Permit.
房子标准如下:Concrete Slab, 下层Brick Veneer结构,上层Render, concrete tiles, 前面房子单车库带一个车位,后面房子双车库,Ducted Heating 和 Add-on Cooling 中央空调。工期6到7个月。
好的,那我们开始了!
一,准备阶段
1,Demolish
拆除旧房是需要Permit的,Demolisher会从Council申请,这个不必担心。值得注意的是,在Demolish之前,房子的电和煤气必须拆除,叫做Abolishment of Electricity & Gas, 其中电的Abolish可能需要多达60天,所以,预计拆房子的朋友,要提前申请拆除Electricity and Gas,这个可以自己联系自己的Retailer做,需要填一个表,记住,不是Disconnect, 而是Abolish, 原因就填房子很快要Demolish.
Demolish房子的时候,房子必须要Temporary Fence 围着,而且如果发现房子中有石棉,需要特殊处理,不可和其他建筑垃圾一起倒掉,为了我们在澳洲能够永远安全,千万不要在这件事上图省事。
Ok, 电,气拆除了,房子拆掉了,垃圾也运走了,现在的地面上坑坑洼洼。
2. Building Permit 申请
建筑许可的申请,有两种途径,一种是从Council申请,一种是从Private Building Surveyor那里申请。 建筑公司一般选择后者, 效率比较高,Owner Builder 多选择前者。
Building Permit 申请所需的材料多达将近20种,这里不做螯述,只一点,从Planning Permit下来,到Building Permit下来,之间正常需要90天,正好用做Demolish。
Ok, Building Permit 申请完成,这时候建筑公司应该寄一张5%的Deposite Invoice, 如果签合同的时候没有直接给的话。
二,基础 Base
1, Site Cut 平地
坑洼的地自然没法建房子,先要平整一番,找Excavator, 给一份施工图,图上有Floor Level, 根据floor level 再往下挖个150。当然,有些地很坡度很大,有些地方需要Fill。
Ok, 在一番Cut and Fill 之后,地平了,没用的Top Soil被清走了。
2, Set-out
Set-out 的目的上确定房子准确的位置,墙从哪儿开始,从哪里结束,专业的Land Surveyor来做这个,他们会在两面的fence上定一系列钉子,之后建房子的人在两个钉子拉一条线,用来确定墙从哪里开始,哪里结束。
之前在申请Building Permit的时候,有一个文件叫Re-establishment Plan, 这时候要和Working Drawing一起给他们。 Re-establishment 主要的目的是确定下Land 的Title Boundary, 一般Land Surveyor会Mark在Fence 上或者地上。
这里简单说一下Fence Boundary 和Title Boundary 的区别。 Title Boundary是理论上地块之间的界限,而实际上因为做fence时候的误差,以及土地数十年缓慢的移动,Fence Boundary 和 Title Boundary之间会有误差,Re-establishment Plan告诉我们的就是误差的具体位置和数据。
问题来了,那么做set-out的人,是根据Title Boundary,还是根据Fence Boundary 来定房子位置的呢?
Ok, Set-out 结束,房子的位置确定。
3, Drainage & Sewerage Underground Work
地下污水管道和雨水管道要进去,Drainer会根据图纸,把厕所,浴室,洗手盆,厨房洗碗盆,洗碗机,洗衣机等处的污水口留好,因为我们现在要建的是两层,那么楼上的污水要通过一个100mm的管道导到楼下,这个污水管的位置非常有讲究,处理的好,你不会注意到,处理不好,很难看。污水管布好,一般用红色喷漆标记。
雨水管道埋在Down Pipe附近,Civil Plan (也叫Drainage Plan) 上有详细走管得图,这个需要Council 验收,一般是新的Drainage Pit一定要验收。Drainage Pipe现场一般用蓝色标记。
污水管和雨水管经常会在下一个阶段的施工中被破坏,Drainer不得不回来Fix
Ok, 地下管道就绪
4, Concrete Slab
Excavator这时候要回来Dig the Trench for Footing & Slab, 挖掘要根据前面Set-out的标记进行,这次用得图除了Working Drawing, 还需要Structure Drawing, 机构图显示了Trench 的尺寸,对于两层的Town house,Footing 一般是宽300~450,深450~600,偶尔会需要打桩,总之一切根据结构图走。

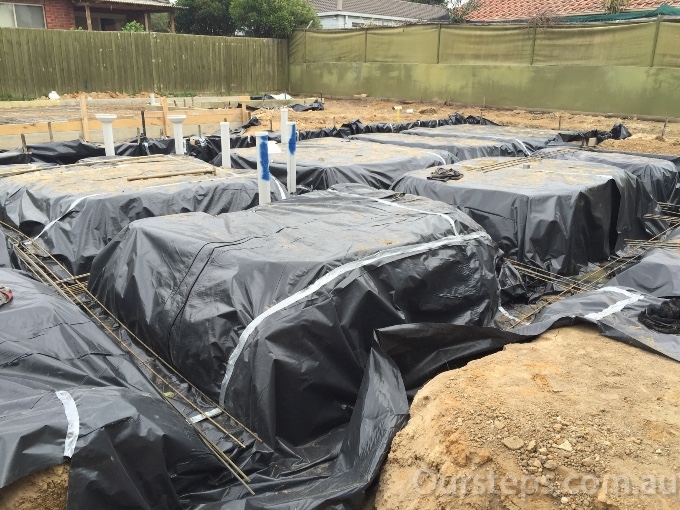

挖好了,先在Concrete Slab下面垫一层沙床Sand Bed, 没记错的话50就够,我下次留意下。然后放一层Waterproofing Membrane, 黑色的一层防潮塑料膜,然后铺钢筋,也是按Structural Drawings 来。这个Building Surveyor 要做Inspection。
Boxing, 挡板支好,Book Inspection, Pass, 然后,浇筑混凝土。
Ok, Slab 结束,工程的基础阶段结束,一般建筑公司在这时候会发出一张15%的Invoice。
5,Termite Protetion
在白蚁区的话,在浇筑混凝土之前,要做一个Termite Protection, 专业人做,必不可少。
This post was last modified on 2018年4月10日 11:49
11月21日,联邦政府已向议会提出新法律,禁止 16 岁以下儿童使用社交媒体。被发现系统性违反这些法律的大科技公司将被处以 5000 万澳元的罚款。 Read More
以色列前内政和司法部长艾耶莱特·沙凯德被拒发赴澳签证,理由是“品格原因”,这给阿尔巴尼斯政府与以色列的关系蒙上了新的阴影。 Read More
澳洲信号局(ASD)发布的《2023—2024年度网络威胁报告》称,澳洲的政府、关键基础设施、企业及个人正面临来自恶意网络行为者的多重威胁,这些威胁包括间谍活动、破坏性攻击和经济勒索,其中外国政府扮演了重要角色。 Read More
澳大利亚人可能很快就会支付更多费用来寄送信件,澳大利亚竞争和消费者委员会(ACCC)周五(11月22日)表示,澳洲邮政提议从 2025 年中期开始将基本邮资提高 20 澳分。 Read More
亿万富翁马斯克将矛头指向了澳大利亚新出台的一项立法。该立法禁止 16 岁以下的人使用社交媒体,目前正在接受联邦议会的审查。 Read More
